损失1831万元!上海地铁事故原因公布

2025-04-27 14:55来源: 天津日报

调查问题加载中,请稍候。
若长时间无响应,请刷新本页面

  应急管理部27日发布消息,2024年12月22日,在上海市沪嘉高速-嘉闵高架联络线新建工程施工2标项目内,上海绿地建筑钢结构有限公司进行匝道小箱梁吊装作业过程中,一台履带起重机主臂倒伏侵入轨道交通11号线区间,导致运营的轨道交通11号线,一列车车头局部受损并紧急制停。事故未造成人员伤亡,直接经济损失约1831万元。

损失1831万元!上海地铁事故原因公布

  经调查认定,上海嘉定沪嘉高速-嘉闵高架联络线新建工程项目“12·22”较大起重伤害事故是一起因违反施工方案及操作规程组织作业而发生的生产安全责任事故。

  事故发生经过

  2024年12月22日上午7时30分左右,绿地钢构公司组织NWK21-B1小箱梁吊装作业,乔祥荣在地面指挥,李纪承和杨俊强分别操作260t、320t履带起重机进行吊装作业。

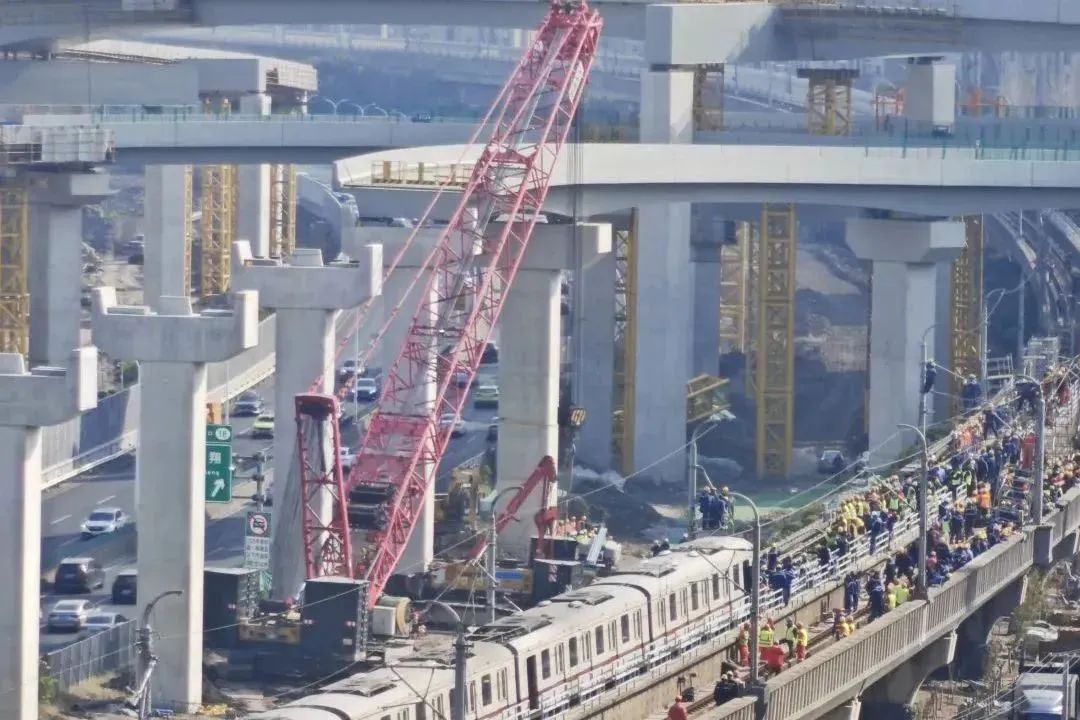

  7时55分14秒,260t履带起重机向轨道交通11号线方向倾斜倒伏,起重臂中上部横跨轨道上方。

  7时55分39秒,由南翔站下行驶来的1173号列车(速度91.2公里/小时)车头上部与横跨于轨道上方的260t履带起重机起重臂发生撞击,起重臂被撞回落现场。

  轨道交通处置情况

  事发时,列车通过弯道地段,司机突然发现前方接触网上有异物,立即按规定拉手柄采取快速制动,1173号列车与起重臂发生撞击(列车速度91.2公里/小时),自动触发列车紧急制动,19秒后列车迫停于陈翔公路下行站外。

  事发后,调度员通过ATS(列车自动运行监控系统)发现事故列车处于EB(紧急制动)状态,随即联系司机了解情况,通过ATS设置扣车及轨道关闭;控制中心随即要求陈翔公路站值班员确认站内/区间线路、失电等现场情况;轨道交通网络运营调度指挥中心先后启动五级、四级预警,同步启动轨道交通蓝色预警并采取后续应急处置措施。

  事故直接原因

  小箱梁吊装作业起重机选型、机位与方案不一致,双机抬吊作业过程中协同性差,260t履带起重机水平度超标、超载,在执行回转、行走等动作时未采取有效限制各种不均衡措施,产生超出设计标准和设备实际承载能力的侧向力,造成260t履带起重机回转平台立板断裂、起重臂侧向倒伏,是导致事故发生的直接原因。相关原因如下:

  1. 吊装作业两台起重机机位及260t履带起重机选型与方案不一致。260t履带起重机未按施工方案选用SCC2600A型而用SCC2600A-2型,造成选定工况下的额定载荷能力降低33.8吨。未按施工方案放置两台起重机的位置,降低了双机抬吊作业的可靠性。

  2. 两台起重机抬吊作业时未严格做到协调同步。吊装作业开始至事故发生25分钟内,320t起重机基本无协调配合动作,260t起重机多次独自回转与行走,抬吊作业未能做到协调同步,致使作业过程中产生了超标的侧向力。

  3. 260t履带起重机存在水平度超标、超载情况。作业过程中大部分时间(包括事发时),260t履带起重机水平度超过规定值,导致实际起重能力的下降;起重机实际载荷多次超过额定载荷,最大值严重超过了双机抬吊作业单台起重机额定载荷规定。

  存在的问题

  1.专业分包单位:未健全并落实全员安全生产责任制,项目经理长期未到岗履职,项目实际负责人履职能力不足,未履行技术交底职责,危大工程吊装作业期间项目负责人、专职安全员未进行现场监督。违反施工方案及操作规程组织作业,两台起重机机位及260t履带起重机选型与方案不一致,未按施工方案选用单根双股钢丝绳;作业人员违规操作,双机抬吊作业未能做到协调和同步,260t履带起重机存在水平度超标、超载作业情况。两台履带起重机转换作业场所重新安装后,未按规定验收即投入使用;吊装前未经现场检查验收、吊装令长期未签署即开始吊装作业;索具钢丝绳进场验收、领用、保养管理混乱;未能督促吊装作业人员严格执行安全生产规章制度和安全操作规程,未能发现并制止管理人员到岗履职不力的问题。

  2.履带起重机出租及现场安装单位:两台履带起重机转换作业场所重新安装后,未办理验收手续即投入使用。安全生产主体责任不落实,未能督促吊装作业人员严格执行安全生产规章制度和安全操作规程。

  3.施工总包单位:对危大工程吊装作业安全管理失管,两台履带起重机转换作业场所重新安装后,未进行验收即投入使用;作业交底流于形式,缺乏针对性,无吊机位置布置、吊装作业流程、双机抬吊作业须协调同步等内容;施工前未按规定书面告知轨道交通企业,也未督促专业分包单位采取必要的安全防护措施。未能督促专业分包单位吊装作业人员严格执行安全生产规章制度和安全操作规程,对专业分包单位项目经理长期不在岗履职情况听之任之。

  4.监理单位:对危大工程吊装作业期间施工单位项目经理未在岗履职、多次无吊装令情况下开展吊装作业、违反施工方案组织作业、现场安全管理失控失管等问题未尽监理职责。

  对有关责任人员及单位的处理建议

  (一)刑事责任追究建议

  李纪承(威悦建筑公司260t履带起重机驾驶员)、乔祥荣(威悦建筑公司地面信号指挥工)、严鑫辉(绿地钢构公司项目部技术负责人)等5人对事故发生负有责任,建议司法机关依法实施刑事责任追究。

  (二)行政处罚建议

  建议上海市应急局对吊装专业分包单位绿地钢构公司、履带起重机出租及现场安装单位威悦建筑公司、施工总包单位建工四建集团,及张伟(绿地城市建设发展集团有限公司法定代表人、董事长、总裁、绿地钢构公司法定代表人)、严建军(威悦建筑公司法定代表人)、盛玉涛(建工四建集团总裁)等5人依法予以行政处罚。

  转自:央视新闻

[责任编辑:季爽]
阅读剩余全文(
为你推荐
27日,“七一勋章”获得者、云南丽江华坪女子高中校长张桂梅日常使用的小喇叭等5件(套)实物被国家博物馆正式收藏。上午9时许,学生们的早操散去,华坪女高的校园里,张桂梅拿着小喇叭的身影在学生的队伍末尾缓慢地往回走。
28
2025WWS世界女子斯诺克锦标赛27日在广东东莞落幕,在决赛中,中国选手白雨露在2:4落后的逆境下,连胜四局,以6:4逆转世界排名第一的泰国名将明克·努查鲁特,成功卫冕。
28
5月27日,在国际邮轮“爱达·地中海”号上,工作人员为游客演出。当晚,随着国际邮轮“爱达·地中海”号缓缓驶离大连港国际邮轮中心泊位,大连港国际邮轮中心时隔五年再次迎来国际邮轮始发航次。
28
5月26日,在安徽省合肥市庐江县,由中铁二十局承建的铜陵江北港铁路专用线完成T梁预制施工,项目建设正式进入桥梁上部结构施工阶段。
27
时下,华北平原麦浪滚滚,一派丰收在即的景象。在河北省曲周县,中国农业大学科技小院的学生往来田间,看小麦长势,进行各种试验,为小麦丰产保驾护航。
27
近年来,浙江安吉全力打造多元化夜间经济形态,通过创新业态、优化布局、完善配套等举措,激发消费活力。
27
夏初时节,新疆阿勒泰市汗德尕特蒙古族乡举办“兴生态·宏文旅·泰美好”第六届文化旅游活动。热闹欢快的歌舞表演、激情四溢的民俗运动,吸引当地牧民和游客参与其中,感受民俗文化的魅力。
26
5月25日下午,重庆菜园坝火车站(重庆站)标志性建筑华铁宾馆爆破拆除。重庆站于1952年7月1日正式投入使用,本次爆破标志着该站进入全面改造阶段。
26
5月25日,收割机在江苏省无锡市惠山区前洲街道北幢村的一处麦田里收割小麦。
26
端午节将至,各地举行包粽子、做香囊、龙舟竞渡等丰富多样的民俗活动,人们在浓浓的传统文化氛围中喜迎端午佳节。
25
载入更多资讯
返回
返回

点击右上角微信好友

朋友圈

点击浏览器下方“”分享微信好友Safari浏览器请点击“”按钮

点击浏览器下方“”分享QQ好友Safari浏览器请点击“”按钮
