记者昨天(22日)从中广核获悉,中广核广东陆丰核电项目2号机组开始核岛第一罐混凝土浇筑,标志着该机组主体工程启动建设。

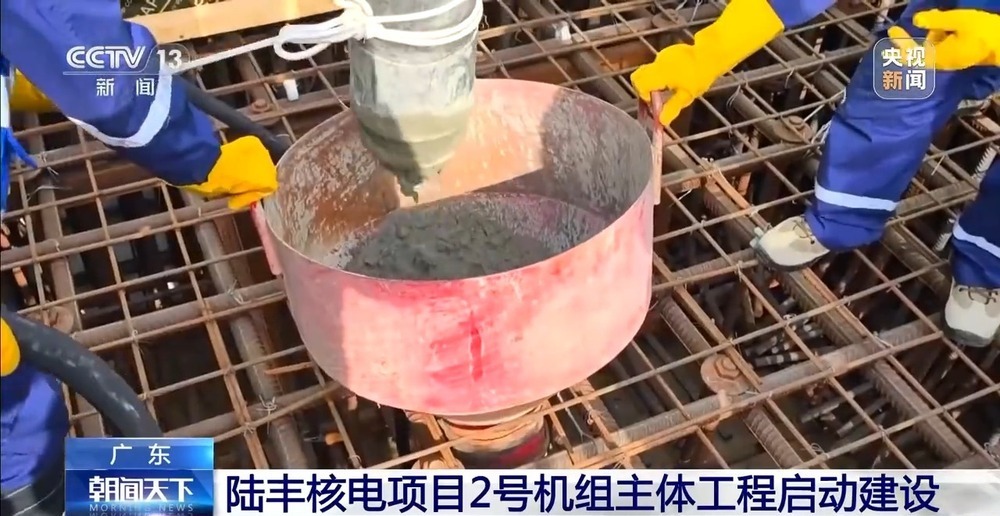

中广核陆丰核电项目位于广东省汕尾市,规划建设6台百万千瓦级压水堆核电机组。本次混凝土浇筑总量约6635立方米,持续时间约64小时。

相较于传统施工方式,陆丰核电项目2号机组工程采用了模块化施工技术,通过工厂预制、现场组装的并行施工,在提高制作精度和质量的同时可大幅减少现场作业量,提升施工工效。

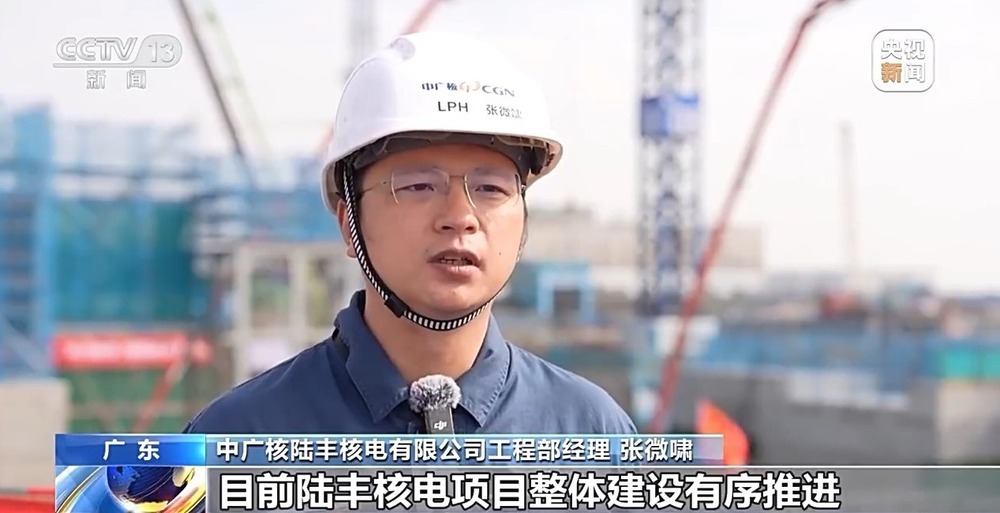

中广核陆丰核电有限公司工程部经理张微啸:目前,陆丰核电项目整体建设有序推进,1号机组已进入主体工程建设高峰,5、6号机组已全面进入设备安装阶段。作为粤港澳大湾区东部重要的能源保障基地,项目6台机组全部建成后,将为粤港澳大湾区经济发展提供稳定、可靠的清洁能源。
